SBB: Güter sollen auf die Strasse – wirklich, liebe NZZ?

Dieser Beitrag wurde am 21. April 2022 revidiert und mit einem Link zum zitierten Artikel in der Ausgabe der „NZZ am Sonntag“ ergänzt. Besten Dank an Herrn Jürg Meier.

Topics

In der Ausgabe der „NZZ am Sonntag“ vom 19. März 2022 fasst Jürg Meier unter dem Titel „SBB: Güter sollen auf die Strasse“ Aussagen von Benedikt Weibel zur Lage des Schienenverkehrs in der Schweiz zusammen. Schon die Einleitung „Die Pandemie beschert dem öffentlichen Verkehr Milliardenverluste. Jetzt brauche es Einschnitte im Güterverkehr und bei Ausbauten, sagt der frühere SBB-Chef Benedikt Weibel.“ lässt aufhorchen.

In diesem Beitrag möchten wir die Aussagen von Benedikt Weibel kritisch hinterfragen und Stellung nehmen. Zudem erachten wir die vermutlich durch die NZZ gesetzte Überschrift „SBB: Güter sollen auf die Strasse“ als ausgesprochen tendenziös – vor allem für die eiligen Leserinnen und Leser, welche den Inhalt des Artikels nur überfliegen.

Zum Schienengüterverkehr in der Schweiz

In der Tat kann man den Nutzen des nationalen Einzelwagenladungsverkehrs kritisch hinterfragen. Es gibt berechtigte Zweifel an der ökonomischen und ökologischen Sinnhaftigkeit. Mit nur noch zwei grossen und nicht voll ausgelasteten Rangierbahnhöfen ergeben sich für viele Wagen ungünstige Relationen zwischen a) der Entfernung von Sender und Empfänger und b) der von den Güterwagen zurückgelegten Strecke sowie lange Beförderungszeiten.

Auf der anderen Seite zeugt „RailCare“, das private Eisenbahnverkehrsunternehmen der Coop-Gruppe, dass grosse Firmen weiterhin auf den nationalen Schienengüterverkehr mit Einzelwagen setzen und auch entsprechend investieren.

Und noch bemerkenswerter ist die positive Aufnahme, welche das Konzept „Cargo Souterrain“ bei grossen Nachfragern von Transportleistungen gefunden hat. Für uns ist „Cargo Souterrain“ ein deutliches Indiz dafür, dass man die Leistungsfähigkeit des Strassengüterverkehrs in Frage stellt und nach Alternativen sucht.

Erstaunlich, dass die Schweizer Bahnen bis dato keine Alternativen zu „Cargo Souterrain“ gefunden oder kommuniziert haben. Vor einigen Jahren hat ein Vertreter von SBB Cargo von einem Konzept mit acht nationalen Containerterminals gesprochen. Das könnte in Verbindung mit weiteren Innovationen vorab ins Rollmaterial durchaus eine Antwort auf „Cargo Souterrain“ sein. Vor allem wenn für die erste Etappe von „Cargo Souterrain“ von Investitionen von über CHF 33 Milliarden gesprochen wird. Damit könnte man auch auf der Schiene viel erreichen.

Es wäre verdienstvoller, wenn Benedikt Weibel statt Abbaumassnahmen zu fordern, tragfähige Lösungen für die Entwicklung des nationalen Schienengüterverkehrs erarbeiten und vorschlagen würde.

Umdenken bei der Infrastruktur

Noch weniger einverstanden sind wir aus verschiedenen Gründen mit der plakativen Forderung, Ausbauvorhaben kritisch zu hinterfragen.

Da ist einmal die von Benedikt Weibel postulierte und auch in der öffentlichen Diskussion zunehmende Betonung der Kosten als Entscheidungsgrundlage. Grundsätzlich stiftet eine Investition in die Verkehrsinfrastruktur aus Kundensicht Nutzen, wie Zeitgewinn, Verkehrsangebot und Zuverlässigkeit. Diesen Überlegungen wird unseres Erachtens unzureichend Beachtung geschenkt.

Dazu kommt, dass es sich bei den teuren Vorhaben des Ausbauschrittes 2030/35 vorab um die überfällige Beseitigung von seit vielen Jahren bestehenden Schwachstellen handelt. Der Katalog der Schwachstellen im Schweizer Normalspurnetz enthält darüber hinaus zahlreiche weitere Massnahmen. Zu erwähnen sind etwa die unzureichenden, wenig leistungsfähigen und nicht umweltkonformen Zufahrten zu den Tunnels der NEAT wie beispielsweise die Relation Lugano-Chiasso oder der überfällige dritte Juradurchstich. Zum Vergleich: Italien baut unter der Bezeichnung „Terzo Valico“ eine dritte und leistungsfähige Eisenbahnlinie von Genua in die Poebene.

Uns fällt auf, dass vor allem in Österreich, aber auch teilweise in Italien, an Ausbauvorhaben gearbeitet wird oder die teilweise bereits umgesetzt sind, von denen wir in der Schweiz kaum zu träumen wagen. Zum Vergleich: Eine Reisezeit von rund 2 ½ Stunden für die Fahrt von Zürich nach Genf ist nicht mehr zeitgemäss.

Angebotsausbau

Beipflichten möchten wir der Forderung von Benedikt Weibel nach Zurückhaltung bei der Angebotsausweitung auf stark genutzten Strecken des Fernverkehrs. Wenn überhaupt, könnten Zusatzzüge in den Hauptverkehrszeiten die Nachfragespitzen brechen. Das dafür notwendige Rollmaterial könnte beispielsweise an Werktagen zwischen den grossen Zentren und am Wochenende im Freizeitverkehr eingesetzt werden.

Effizienzsteigernd könnte sich auch die Ausdünnung des Taktangebots in den Randstunden oder in heute überdotierten Korridoren wie etwa im Oberwallis oder zwischen Sargans und Chur auswirken. In die gleiche Richtung zielt die Umstellung des Reiseverkehrs in den Randstunden auf die Strasse, wie es einzelne Privatbahnen wie etwa die RhB schon heute erfolgreich praktizieren.

Kommentar

Die Meinungsfreiheit ist ein hohes Gut. Sie ist für das Gedeihen der Demokratie unverzichtbar. Ob es jedoch angebracht ist, wenn sich ein ehemaliger und von vielen Mitarbeitenden seines früheren Arbeitgebers hoch geschätzter Unternehmensleiter für Restrukturierungen ausspricht, bleibe dahin gestellt. Vor allem, wenn sich alt Bundesrat Adolf Ogi gemäss einem Zitat aus dem Buch „Der rote Boss“ von Christian Dorer und Patrik Müller wie folgt geäussert hatte: „Im Güterverkehr hat Beppo nicht das erreicht, was ich mir erhofft habe.“

Nachtrag

Link zum zitierten Artikel in der Ausgabe der „NZZ am Sonntag“ vom 19. April 2022.

https://magazin.nzz.ch/nzz-am-sonntag/wirtschaft/sbb-fuer-gueter-die-strasse-ld.1675440

Koralmbahn – grossartig und visionär

Topics

Zurzeit wird In Österreich an der Koralmbahn, einem weiteren grossen Eisenbahnprojekt, gearbeitet, Die Koralmbahn wird nach ihrer mutmasslichen Fertigstellung im Jahr 2025 die Reisezeit zwischen Graz, Hauptstadt des Bundeslandes Steiermark, und Klagenfurt, Hauptstadt des Bundeslandes Kärnten, auf einen Bruchteil der heutigen Zeit reduzieren.

Lage der Koralmbahn mit dem gepunkteten Linienzug. (Auszug aus dem Eisenbahnatlas EU von Schweers+Wall).

Der Bau der Koralmbahn ist eingebettet in das Projekt „Ausbau Südstrecke“ und damit Bestandteil des „Baltisch-Adriatischen Korridors“ der EU.

Baltisch-Adriatischer Korridor. (Auszug aus einem Prospekt der ÖBB).

Zudem wird die Koralmbahn die Erreichbarkeit von heute eher peripheren Regionen in Österreich substantiell verbessern.

Nachdem wir den Fortschritt dieses grossartigen Eisenbahnprojekts seit einigen Jahren intensiv verfolgen und mehrere Studienreisen in die Region unternommen hatten, besichtigten wir anfangs April 2022 das Projekts auf den eigens dafür geschaffenen „Rad-Infopfaden“ auf seiner ganzen Länge. Die Eindrücke von diesem in vieler Hinsicht beispielhaften Projekt waren überwältigend. Mehr darüber in diesem Bericht.

Verkehrsverbindungen zwischen Graz und Klagenfurt

Die Bahnfahrt zwischen Graz und Klagenfurt dauert heute rund drei Stunden. Zudem muss dabei in der Regel in Bruck an der Mur umgestiegen werden. Der elektronische Fahrplan der SBB zeigt für einen Werktag zehn Verbindungen.

Mit den direkt verkehrenden Intercity-Bussen der ÖBB dauert die Fahrt über den Packsattel 2 Stunden und 13 Minuten. Täglich verkehren sieben Buspaare.

Mit der Koralmbahn verkürzt sich die Reisezeit zwischen Klagenfurt und Graz auf nur noch 45 Minuten und somit auf etwa einen Viertel der Dauer der heutigen Bahnreise.

Auch die Erreichbarkeit des Lavanttals wird durch die Koralmbahn substantiell verbessert. Die Reisezeit von der Landeshauptstadt Klagenfurt zu Städten wie Wolfsberg in Kärnten oder St. Paul sinkt im Vergleich zu heute auf weniger als die Hälfte.

Die Koralmbahn im Überblick. (Auszug aus einem Prospekt der ÖBB).

Koralmbahn im Überblick

Die Länge der Neubaustrecke beträgt ohne die bestehende Schleife über Bleiburg 125,4 Kilometer. Davon liegen 50,3 Kilometer in Tunnels oder Überdeckungen. Der Tunnelanteil beträgt 40,2 Prozent.

Kennzahlen zur Koralmbahn. (Daten aus Wikipedia).

Die Koralmbahn folgt im Westen teilweise der heute im Dieselbetrieb befahrenen Bestandesstrecke von Klagenfurt über Bleiburg nach Wolfsberg. Bleiburg bleibt auch inskünftig über eine elektrifizierte Schleife an die Koralmbahn angebunden. Von Klagenfurt aus fahren die Regionalzüge nach Wolfsberg bereits heute auf rund dreissig Kilometern auf der Koralmbahn.

Im Raum Graz werden die grossen Güterterminals an die Koralmbahn angebunden. In Planung für einen weiteren Ausbauschritt ist ein zusätzlicher Bahnhof am Flughafen Graz. Der Flughafen ist vom Zentrum von Graz aus bereits heute mit der S-Bahn in wenigen Minuten erreichbar.

Zwischen Weitendorf und Wettmanstetten dient die Koralmbahn auf einer Länge von knapp zwanzig Kilometern auch dem Regionalverkehr. Bereits heute benutzen die mit Diesel betriebenen Züge der Graz-Köflach-Bahn GKB die Geleise der Koralmbahn auf den erwähnten Abschnitt. Die Elektrifikation der GKB steht gemäss den uns vorliegenden Informationen jedoch bevor.

Die Strecke wird für Höchstgeschwindigkeiten bis zu 250 km/h ausgelegt. Teile der Strecke dienen wie erwähnt sowohl auf dem Ost- und als auch auf dem Westast auch dem Regionalverkehr.

Die baulichen Arbeiten sind weit fortgeschritten. Zurzeit sind noch grössere bauliche Aktivitäten zwischen Graz Don Bosco und Weitendorf sowie von Aich nach Eis/Ruden im Gang. Des Weiteren wird intensiv an der Fertigstellung von einigen Bahnhöfen gearbeitet.

Entlang der Koralmbahn werden 23 Bahnhöfe neu gebaut oder erneuert. Zudem wird die Lavanttalbahn elektrifiziert.

Die gesamten Investitionen für die Koralmbahn könnten gemäss unbestätigten Meldungen aus der Presse EUR 10 Milliarden erreichen, nachdem man 2009 noch von einem Investitionsbedarf von EUR 5,2 Milliarden ausgegangen war. Die Mehrkosten sind auf die Baukostenteuerung und substantielle Mehrleistungen zurückzuführen.

Reportage von der Erkundungstour von Klagenfurt nach Graz

Meine Eindrücke waren wie eingangs erwähnt überwältigend. Lärm- und Umweltschutz, Sicherheitsmassnahmen sowie Gestaltung und Funktionalität der Bahnhöfe sind einzigartig.

Beispielhaft sind auch die Kommunikationsmassnahmen und die Projektdokumentationen wie Karten und Prospekte für die Öffentlichkeit sowie die sechs Informationspavillons.

Bilder sagen bekanntlich mehr als Worte. Die folgenden Bilder und die Kommentare vermitteln Eindrücke von der Erkundungstour von Klagenfurt nach Graz.

Blick vom Bahnsteig 2 auf das Bahnhofsgebäude von Klagenfurt.
Blick von der Busstation auf das Bahnhofsgebäude von Klagenfurt.
Blick vom Bahnhof Klagenfurt auf das westliche Ende der Koralmbahn.
Haltestelle Klagenfurt-Ebenthal in einem Vorort von Klagenfurt. Hier werden die HG-Züge der Koralmbahn aus Sicherheitsgründen noch mit mässiger Geschwindigkeit vorbeifahren.
Blick auf die Geleise der Koralmbahn etwa zehn Kilometer ausserhalb von Klagenfurt. Man beachte die Dämme für den Schallschutz. Auf der südlichen Seite schliesst nur landwirtschaftlich genutztes Land an den Damm an. Gebäude hat es dort praktisch keine.
In Abständen von etwa 500 Metern wurden Schutzwände mit Fluchttüren in die Dämme eingebaut. Einige dieser Fluchtwege sind mit Toren für die Durchfahrt von Rettungsfahrzeugen ausgestattet.
Luftbild auf den Bahnhof von Grafenstein. Auf den innenliegenden Geleisen werden die HG-Züge mit 250 km/h vorbeifahren. Der Übergang auf der rechten Seite führt „nur“ über ein kaum benutztes Abstellgleis. (Auszug aus einem Prospekt der ÖBB mit einem nur in den Hauptverkehrszeiten eingesetzten lokbespannten Zug nach Wolfsberg. Üblicherweise verkehren auf dieser Relation nur zweiteilige Dieseltriebzüge, gelegentlich in Doppelkomposition).
Blick auf die vollständig eingehauste Überführung im Bahnhof Grafenstein.
Wegweiser zu einem Interventionsstützpunkt ausserhalb Grafenstein.
Blick auf den Interventionsstützpunkt bei Grafenstein.
Blick auf das Westportal des Lind-Tunnels. Im Hintergrund rechts zweigt die Bestandesstrecke nach Stein im Jauntal ab.
Das Gleis der Bestandesstrecke wird in ein paar Monaten auf die Strecke der Koralmbahn umgelegt.
Brücke über die Drau, welche an den Lind-Tunnel anschliesst.
Westportal des Tunnels bei Stein im Jauntal.
Vorbereitungsarbeiten für die feste Fahrbahn, Auf die Stahlplatten am Boden wird zuerst ein stark armierter Streifen betoniert, auf den die Platten der festen Fahrbahn verlegt werden.
Blick aus Nordwesten auf die kunstvoll bemalte Überführung bei Kühnsdorf.
Luftbild auf den Bahnhof von Kühnsdorf. (Auszug aus einem Prospekt der ÖBB).
Blick von der Zufahrtstrasse auf den Bahnhof von Kühnsdorf.
Blick auf die Überführung des Bahnhofs Kühnsdorf.
Konstruktionsdetail vom Bahnhof Kühnsdorf.
Ein weiteres Konstruktionsdetail vom Bahnhof Kühnsdorf. Die Stäbe der Markierung sind aus rostfreiem Metall gefertigt.
Blick vom Bahnhof Kühnsdorf auf das Westportal der Grünbrücke.
Blick auf die mehrere hundert Meter lange Grünbrücke – darunter versteht man einen im Tagbau erstellten und mit einem Erddamm überdeckten Tunnel. Man beachte die ebene und nur spärlich überbaute Umgebung.
Blick aus Südosten auf die bereits gezeigte Überführung bei Kühnsdorf. Auf beiden Seiten schliessen sich Grünbrücken an die Überführung an.
Blick auf die neue Haltestelle von Mittlern. Diese liegt etwa einen Kilometer vom früheren Bahnhof im Dorfzentrum entfernt. Links befindet sich das Gleis der Schlaufe über Bleiburg, welche hier von der Koralmbahn abzweigt.
Blick auf die Gleisanlagen bei der Haltestelle Mittlern. Man beachte die beiden aussenliegenden Geleise, welche wohl für Überholmanöver bestimmt sind.
Blick auf die Jauntalbrücke für die Bestandsstrecke. Für die Koralmbahn wird auf der rechten Seite eine neue Brücke gebaut.
Blick von Eis/Ruden in Richtung Jauntalbrücke. Links befinden sich vermutlich die Bauplatzinstallationen für den Bau der neue Jauntalbrücke.

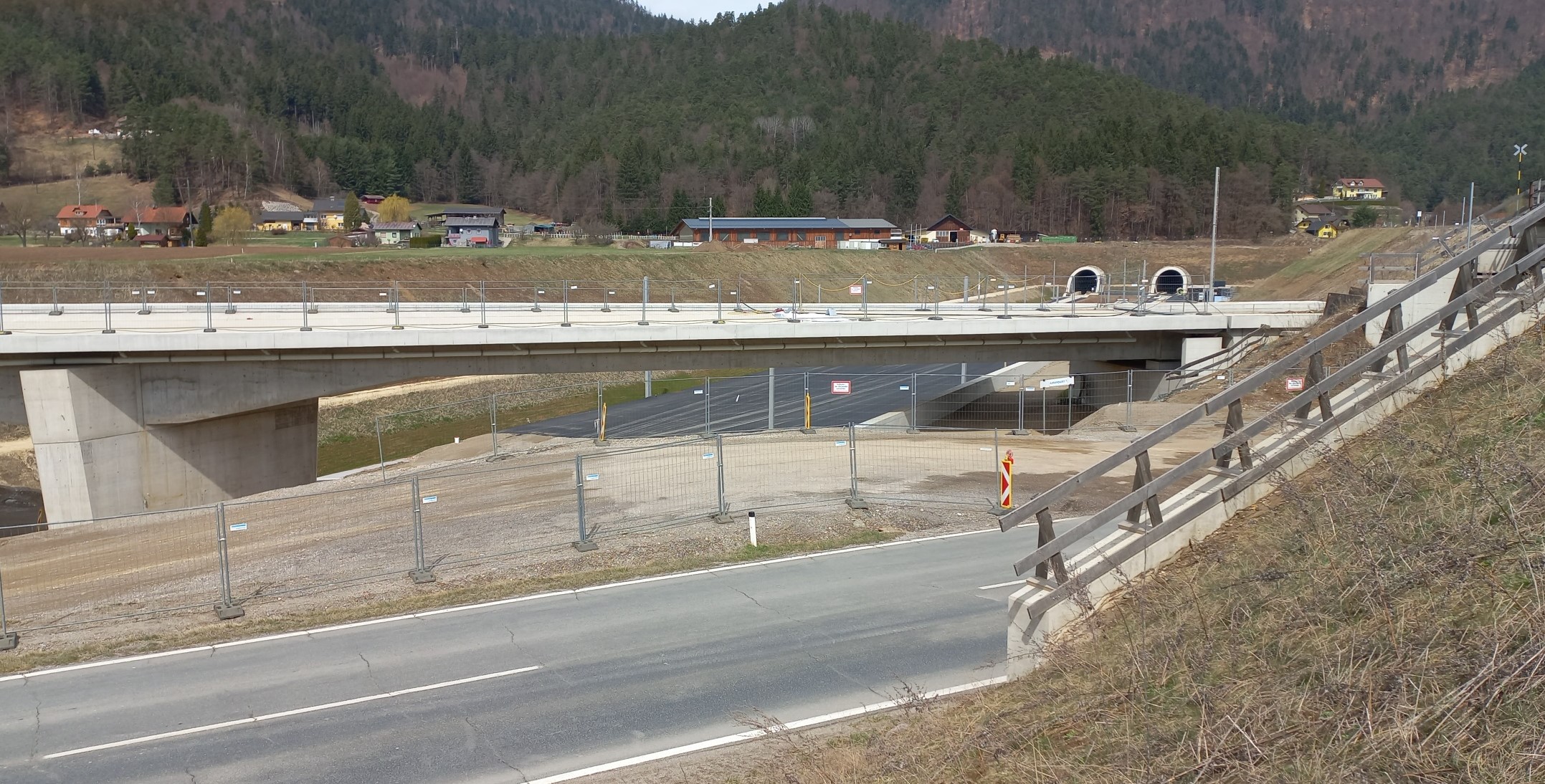

Blick von Eis/Ruden zum Südportal des Tunnels Langer Berg mit der Trasse für die Koralmbahn.
Blick von Eis/Ruden auf die Portale der Tunnels Langer Berg.
Einhausung der Verbindungen der Tunnels Langer Berg mit denjenigen der Deutsch Grutschen-Tunnels bei Granitztal.
Depot bei St. Paul mit hier nicht mehr benötigten Schalungswagen für das Betonieren der Innenschalen der Tunnels.
Blick von einer Strassenbrücke bei St. Paul auf die Nordportale der Deutsch Grutschen-Tunnels.
Blick von einer Strassenbrücke bei St. Paul auf die Baustelle des Bahnhofs Lavanttal. Im Hintergrund das mächtige Massiv der Koralpe, unter welcher der rund 33 Kilometer lange Koralmtunnel durchführt.

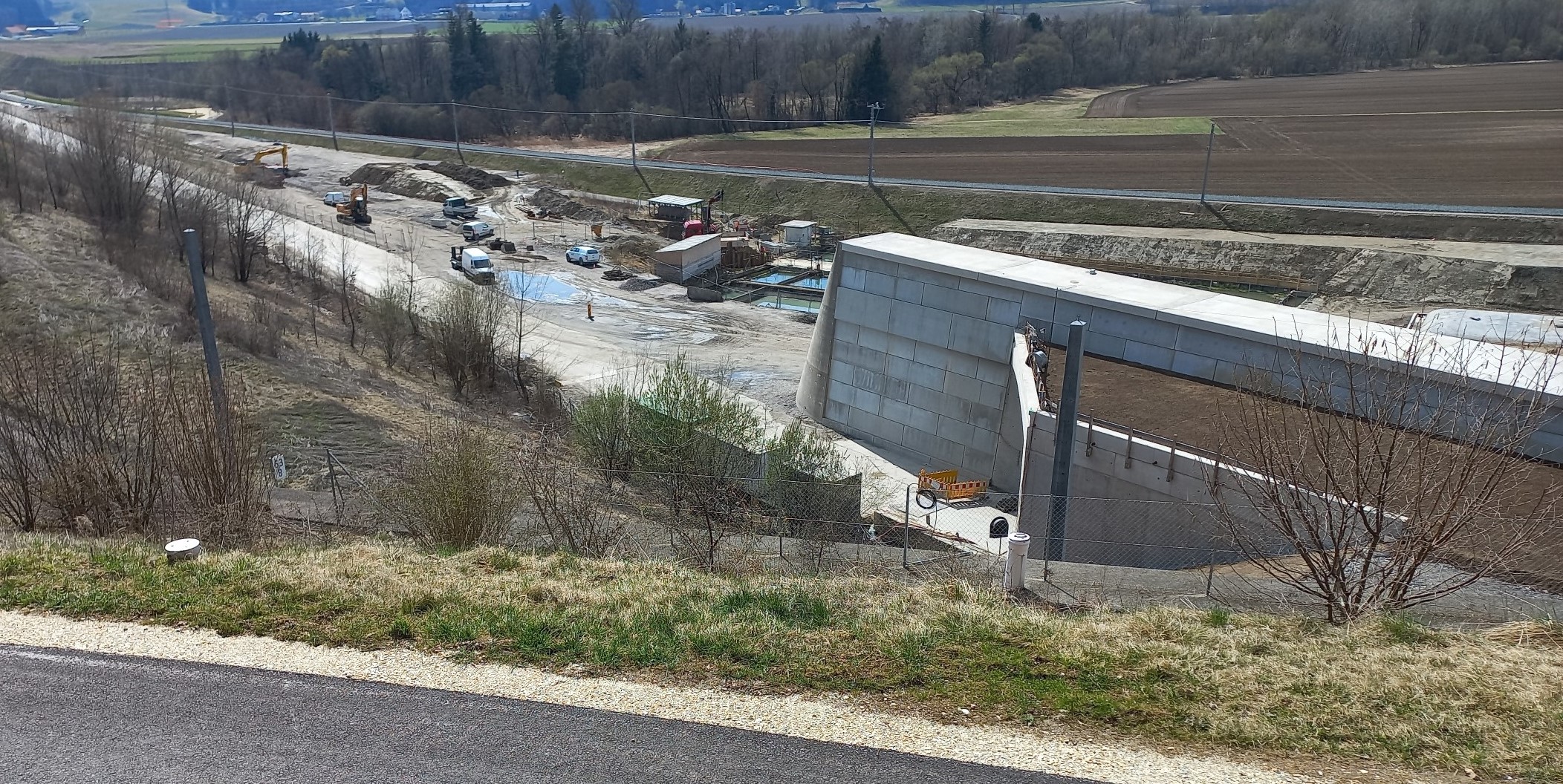

Blick auf die Westportale der beiden Koralmtunnels.
Blick auf die östliche Zufahrtsstrecke aus Wolfsberg in den Bahnhof Lavanttal.
Blick auf die weit hinten liegende Verzweigung der einspurigen Strecke aus Wolfsberg in zwei Äste für die kreuzungsfreie Einführung in den Bahnhof Lavanttal.
Blick auf den Bahnsteig im erneuerten Bahnhof von Wolfsberg in Kärnten.
Blick von einer Strassenbrücke in Richtung der Ostportale des Koralmtunnels.
Blick von der gleichen Brücke in Richtung Osten. Auch hier wurden in einem relativ abgelegenen Gebiet Dämme für den Schallschutz aufgeschüttet. Man beachte auch de grossen Gleisabstände.
Modellbild vom zukünftigen Bahnhof Weststeiermarkt. Nach der Fertigstellung bildet der Bahnhof einen wichtigen Knotenpunkt für den Fern- und Regionalverkehr. Das Strassennetz in der Region wurde für den Bus- und Zubringerverkehr angepasst. Im Vordergrund befinden sich die beiden Gleise der Graz-Koflach-Bahn GKB sowie gedeckte Haltestellen für die Busse. (Auszug aus einem Prospekt der ÖBB).
Bereits gebaute Passerelle im Bahnhof Weststeiermarkt.
Gleisanlagen im Bahnhof Weststeiermarkt. Im Hintergrund rechts kann man die Trasse für die Linie der GKB in Richtung Deutschlandsberg erkennen. Gemäss meinen Beobachtungen besteht zwischen den Geleisen der Koralmbahn und denjenigen der GKB keine Verbindung,
Blick zurück zum Bahnhof Weststeiermarkt. Rechts im Hintergrund erkennt man die Trasse für die Linie der GKB nach Gross St. Florian sowie die neue Zufahrtsstrasse zum Bahnhof.
Blick auf den Bahnhof Wettmannstätten. Die aussenliegenden Geleise sind für die Züge der GKB bestimmt.
Blick auf die Haltestelle von Hengsberg mit dem Westportal des Hengsbergtunnels. Eines der beiden innenliegenden Durchfahrtsgeleise für die Koralmbahn wurde noch nicht verlegt. Zwischen Weitendorf und Wettmannstätten fahren die Züge der GKB bereits heute auf den Geleisen der Koralmbahn. Um auf die Geleise auf der linken Seite zu gelangen, müssen die Züge der GKB zwischen Werndorf und Weitendorf beide Geleise der Koralmbahn queren.
Ostportal des Hengsbergtunnels. Auf der rechten Seite sieht man Teile des Interventionsstützpunkts.
Westportal der 1275 Meter langen „Unterführung“ Weitendorf.
Bereits fertiggestellte Trasse des Abschnitts zwischen Graz Don Bosco und Weitendorf.
Blick vom etwa 200 Meter langen und überdeckten Verbindungsweg zwischen dem ÖBB-Bahnhof Flughafen Graz und dem Flughafengebäude auf den im Tagbau entstehenden Tunnel des Abschnitts Graz Don Bosco nach Weitendorf.
Weiteres Bild von der Baustelle für die auf einer Länge von über 3’200 Metern tief liegenden Koralmbahn.
Blick aus dem fahrenden Zug auf die bereits gebaute Einfahrt in den Abschnitt Graz Don Bosco-Weitendorf der Koralmbahn.
Blick im Bahnhof Graz Don Bosco auf die Erweiterungsarbeiten für die Koralmbahn. Die Strecke zwischen Graz Hauptbahnhof und Graz Don Bosco wurde bereits auf vier Geleise erweitert.
Blick auf einen Bahnsteig im Bahnhof Graz. Man beachte die teilweise erkennbare Dachkonstruktion und die Informationsanzeigen für die Fahrgäste.
Blick in die zweite und zusätzliche Unterführung im Bahnhof Graz. Diese Unterführung dient nur zur Entlastung der (Haupt-) Unterführung zwischen dem Bahnhofsgebäude und den Bahnsteigen. Letztere verfügt neben den Aufzügen auch über Rolltreppen und hat ein analoges Erscheinungsbild.

Kommentar

Von der Koralmbahn werden gemäss der Aussage des Vizepräsidenten des Stadtrates von Deutschlandsberg starke positive Impulse für die wirtschaftliche Entwicklung von Südostösterreich erwartet. Beispielsweise reduziert sich Reisezeit zwischen dem Bahnhof Lavanttal und Graz auf knapp eine halbe Stunde und ermöglicht somit das Pendeln in das prosperierende Graz.

Aber die Koralmbahn führt auch zur Aufhebung von heute von der Bevölkerung geschätzten Bahnhöfen, wie beispielsweise des schmucken Bahnhofs von Stein im Jauntal. Andererseits ist die Region bereits heute gut mit Bussen erschlossen.

Kürzlich renoviertes Bahnhofsgebäude von Stein im Jauntal. Bald halten hier keine Züge mehr.

Die Koralmbahn wird nach ihrer Fertigstellung auch Mischverkehr aufnehmen müssen. Das reduziert die Kapazität. Besondere Anforderungen beim Betrieb ergeben sich durch die nicht kreuzungsfreie Einbindung von zwei Einspurstrecken. Während die Züge über Bleiburg in einer Richtung „nur“ ein Gleis der Koralmbahn kreuzen, ist im Osten komplizierter. Die Züge der GKB von Werndorf nach Wettmannstetten müssen beide Geleise der Koralmbahn kreuzen. Das führt zu einem erheblichen Kapazitätsverlust. Wenn die Koralmbahn wirklich eine bedeutende Rolle als Güterverkehrskorridor übernehmen soll, können diese strukturellen Gegebenheiten zu Problemen führen.

Diese kritischen Bemerkungen sollen dem grossartigen Werk der Koralmbahn keinesfalls Abbruch leisten. In einem gewissen Gegensatz zu den Ankündigungen, wonach die Koralmbahn von europäischer Dimension sei, sehen wir ihren Nutzen doch eher als eine neue und hochwertige innerösterreichische Bahninfrastruktur.

Uns ist schon bei der ABS 38 zwischen München und Freilassing aufgefallen, dass nationale Verkehrsprojekte stets und mit einer gewissen Euphorie in einen europaweiten Kontext gestellt werden, so etwa auch das Bahnprojekt Stuttgart-Ulm als Bestandteil des Korridors Paris-Bratislava. Niemand sollte jedoch den ersten Stein werfen – auch bei der NEAT oder bei anderen Ausbauprojekten in der Schweiz wurde schon analog argumentiert.
